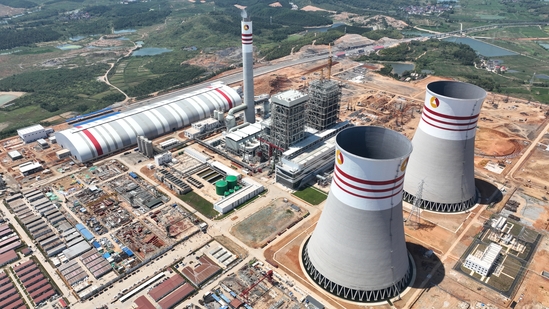

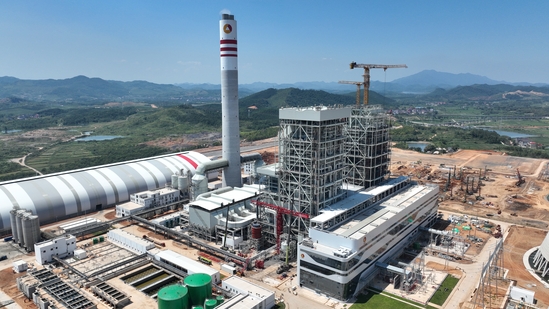

江西赣能上高2×1000兆瓦清洁煤电项目1号机组顺利完成168小时满负荷试运

发布日期:2025-09-22    信息来源:调试所   作者:周尧天

9月18日10点18分,调试公司负责调试的江西赣能上高2×1000兆瓦清洁煤电项目1号机组顺利完成168小时满负荷试运,正式投产。试运行期间,机组运行平稳,各项性能指标优良,168小时满负荷试运平均负荷100.5%,性能参数达到行业领先水平。

江西上高清洁煤电项目是国家“十四五”电力规划重点项目和江西省能源重点工程,建设2×1000兆瓦超超临界二次再热燃煤机组,采用国际领先的超超临界二次再热技术,配套先进的二次再热系统和智能控制平台,同步建设高效除尘、脱硫、脱硝等环保设施。项目采用“低低温静电除尘器+湿式脱硫装置+低氮燃烧+SCR烟气全负荷脱硝工艺”的烟气协同治理技术,实现“近零排放”,达到国际先进水平。公司所属调试所负责两台机组的分系统及整套启动调试工作。

调试期间,项目团队主动统筹协调各参建单位,科学合理安排调试工期,在保证项目进度的同时严控调试安全与质量,连续解决了汽轮机瓦温高、磨瓦等技术难题,实现了220千伏倒送电、机组DCS复原、化学清洗、锅炉蒸汽吹管、汽轮机定速3000转每分钟、机组并网、各项调整试验、涉网试验、机组168小时满负荷试运等“九个”一次成功。目前,调试团队正在稳步推进2号机组各项调试工作,努力朝着“一台更比一台好”的奋斗目标奋进。

调试期间,项目团队主动统筹协调各参建单位,科学合理安排调试工期,在保证项目进度的同时严控调试安全与质量,连续解决了汽轮机瓦温高、磨瓦等技术难题,实现了220千伏倒送电、机组DCS复原、化学清洗、锅炉蒸汽吹管、汽轮机定速3000转每分钟、机组并网、各项调整试验、涉网试验、机组168小时满负荷试运等“九个”一次成功。目前,调试团队正在稳步推进2号机组各项调试工作,努力朝着“一台更比一台好”的奋斗目标奋进。
